Co znaczy „pod klucz” u nas
„Pod klucz” w naszym wykonaniu to kompletny dom mieszkalny gotowy do wprowadzenia — z kluczami w ręku, podłączoną pompą ciepła, ułożonymi panelami i pomalowanymi ścianami. Bez ścigania pięciu podwykonawców, bez wymówek typu „to nie my, to ekipa od fundamentu”. Jedna umowa, jedna cena, jeden kierownik budowy, jeden punkt kontaktu — Marcin osobiście.
To inna logika niż „stan deweloperski” albo „SSO/SSZ”. Stan deweloperski kończy się ścianami z gładziami i podłączeniami pod biały montaż — bez pomp ciepła, bez paneli, bez kuchni do zabudowy. Pod klucz idzie aż do momentu, w którym wnosisz meble.
Co konkretnie obejmuje nasz scope „pod klucz”:
- Płyta fundamentowa — klasyczna, ciepła, grzewcza lub pasywna, dobrana do projektu domu i do gruntu po badaniach geotechnicznych. Beton C25/30 W8, zbrojenie A-IIIN (B500SP), izolacja XPS dobrana do WT 2021.
- Ściany konstrukcyjne — murowane (silikat, beton komórkowy, ceramika poryzowana) lub szkielet drewniany, wg projektu. Ściany działowe, kominy, słupy żelbetowe jeśli w projekcie.
- Strop i więźba dachowa — strop monolityczny żelbetowy, gęstożebrowy (Teriva, Porotherm) lub drewniany. Więźba drewniana z drewna konstrukcyjnego C24, impregnowana.
- Pokrycie dachu — dachówka ceramiczna, blachodachówka, blacha na rąbek lub gont bitumiczny. Membrana wstępnego krycia, łaty, kontrłaty, obróbki blacharskie, rynny tytanowo-cynkowe lub PVC.
- Stolarka okienna i drzwiowa — okna PVC lub aluminiowe (typowe U=0,9 W/(m²·K) dla 3-szybowych pasywnych), drzwi zewnętrzne, brama garażowa segmentowa.
- Instalacje — elektryczna z rozdzielnicą, wodno-kanalizacyjna, centralne ogrzewanie (typowo pompa ciepła powietrze-woda + ogrzewanie podłogowe), wentylacja mechaniczna z odzyskiem ciepła (rekuperacja) jeśli w projekcie.
- Wykończenie wewnętrzne — tynki gipsowe gładkie, malowanie, podłogi (panele laminowane, winylowe lub gres), płytki w łazienkach, biały montaż, kuchnia w stanie do zabudowy (meble po stronie klienta).
- Elewacja — styropian/wełna z tynkiem cienkowarstwowym (silikon, silikat) lub klinkier, parapety zewnętrzne, opaska wokół domu z kostki lub żwiru.
- Otoczenie i odbiór — podjazd jeśli w zakresie, dokumentacja powykonawcza, atesty materiałów, gwarancja na piśmie, klucze.
Każdy element ma swoją pozycję w umowie z konkretną specyfikacją techniczną — nie ogólnym „okna 3-szybowe”, tylko „okna PVC profil 6-komorowy U=0,9, ciepła ramka, montaż w warstwie ciepłej”. Czarno na białym.
Etapy realizacji domu — od projektu do odbioru
Tak wygląda kompletna realizacja domu pod klucz. Każdy etap ma swój termin w umowie, swoje odbiory częściowe i swoją dokumentację.
- Telefon lub formularz. Zbieramy podstawowe dane: lokalizacja działki, projekt (jeśli jest), preferowany metraż, terminy. Oddzwaniamy w 2h.
- Wycena z projektu i opinii geotechnicznej. Po otrzymaniu dokumentacji analizujemy zakres prac. Bez zobowiązania.
- Wycena w 24-72 h z rozpisaniem zakresu prac na poszczególne etapy. Wiesz, co jest w cenie, a co byłoby pracą dodatkową.
- Projekt — pracujemy na bazie Twojego projektu (katalogowego z biura projektowego lub indywidualnego od architekta) lub przygotowujemy projekt od zera z naszym architektem i konstruktorem. W każdym wariancie konstruktor adaptuje fundament do badań geotechnicznych Twojej działki.
- Dokumenty i pozwolenie na budowę. Pomagamy w skompletowaniu wniosków, ale formalnym inwestorem zostajesz Ty (właściciel działki). Po stronie naszej — pełna dokumentacja techniczna do złożenia w starostwie / urzędzie miasta.

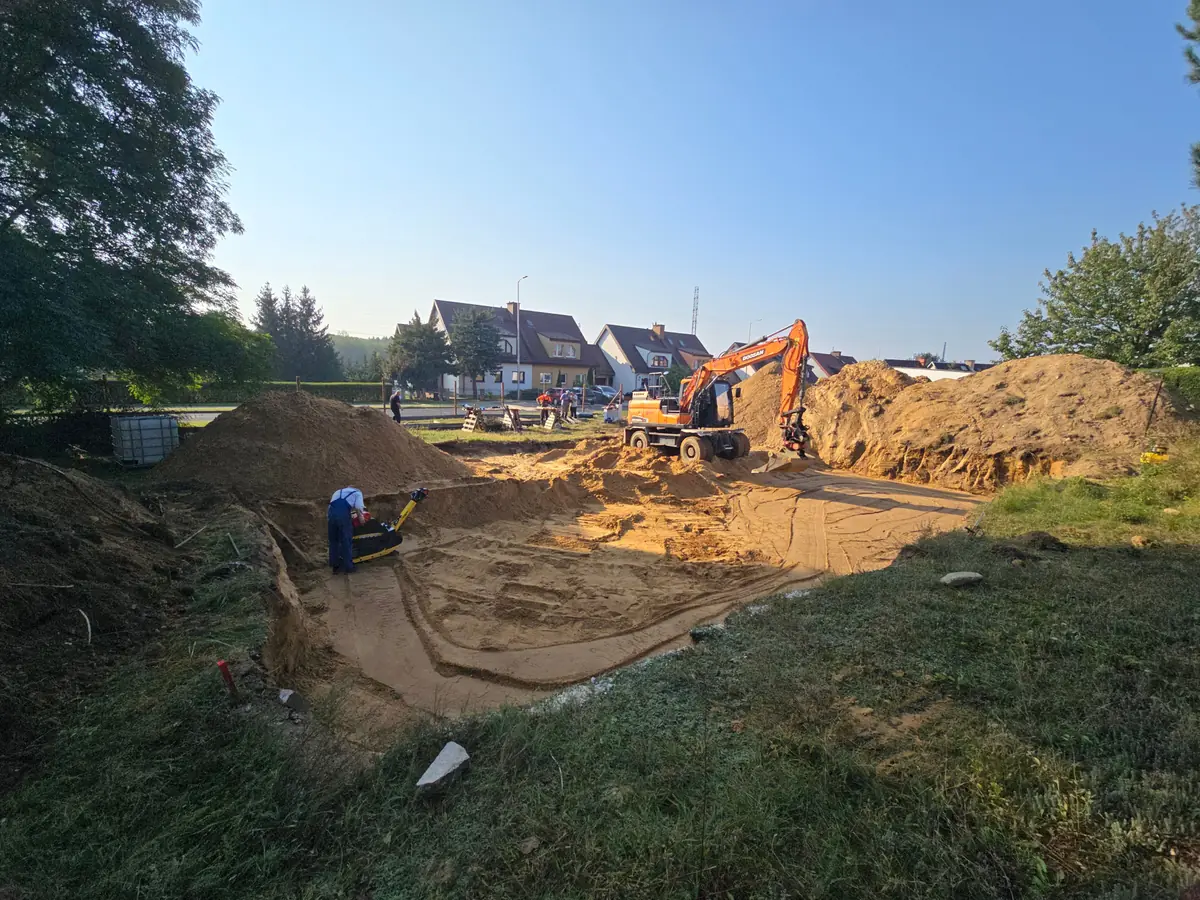

- Roboty ziemne. Wykop pod płytę, podsypka piaskowa zagęszczana warstwami do Is ≥ 0,98, stabilizacja, wyrównanie. Drenaż obwodowy jeśli grunt tego wymaga.

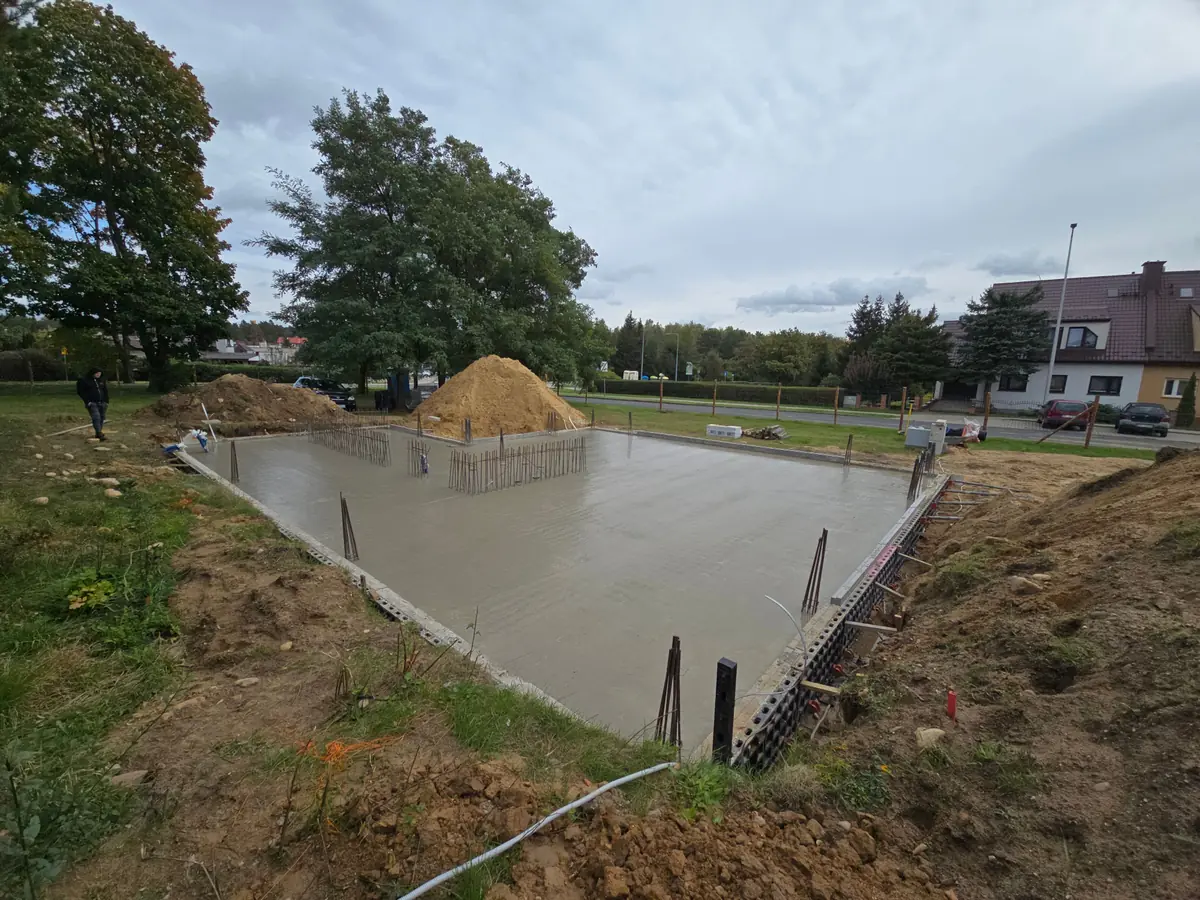

- Płyta fundamentowa. Klasyczna, ciepła, grzewcza lub pasywna — beton C25/30 W8, zbrojenie A-IIIN (B500SP), izolacja XPS λ ≤ 0,036 W/(m·K), grubość dobrana do projektu. Lanie ciągłe pompą, wibrowanie, zacieranie mechaniczne.
- Stan surowy otwarty (SSO). Ściany konstrukcyjne, słupy, strop, więźba dachowa. Etap kończy się odbiorem konstrukcji.
- Stan surowy zamknięty (SSZ). Pokrycie dachu, stolarka okienna i drzwi zewnętrzne, ocieplenie elewacji w warstwie podstawowej. Dom jest „zamknięty” przed zimą.
- Instalacje. Elektryka (od rozdzielnicy po gniazdka), hydraulika (woda zimna/ciepła, kanalizacja), centralne ogrzewanie (pompa ciepła + rurki podłogówki), wentylacja mechaniczna. Próby szczelności, regulacja.
- Wykończenie wewnętrzne. Tynki gipsowe, gładzie, malowanie, podłogi, płytki w łazienkach, biały montaż, drzwi wewnętrzne, kuchnia w stanie do zabudowy.
- Elewacja końcowa i otoczenie. Tynk strukturalny, parapety, rynny, opaska wokół domu, podjazd jeśli w zakresie. Sprzątanie po budowie.
Masz już projekt domu lub konkretny plan? Po przesłaniu dokumentacji wycenimy pełen scope w 24-72h ze stałą ceną z umowy.
- Odbiór końcowy. Protokół odbioru, dokumentacja powykonawcza (atesty stali i betonu, schematy instalacji, instrukcje obsługi pompy ciepła i rekuperacji), gwarancja na piśmie, klucze.
Cały proces — od podpisania umowy do przekazania kluczy dla domu 140 m² — typowo trwa 8-12 miesięcy roboczych, zależnie od projektu, pogody, dostępności materiałów i ewentualnych zmian zakresu w trakcie. Termin podajemy w umowie etapami, z konkretnymi datami zakończenia SSO, SSZ, instalacji i wykończenia. Z karą za zwłokę po naszej stronie.
Płyta fundamentowa pod Twój dom
Tu jest nasza wyróżniająca cecha na rynku domów pod klucz: nie podzlecamy płyty fundamentowej. Robi ją ten sam zespół, który stawia ściany, kładzie dach i kończy elewację. Większość konkurentów na Dolnym Śląsku, w Opolskiem i Wielkopolsce podzleca płytę firmom fundamentowym — w praktyce oznacza to dwie umowy, dwa harmonogramy i klasyczne „nie my, to ekipa fundamentowa źle wytyczyła” przy pierwszym pęknięciu w narożniku.
W naszym modelu:
- Jedna umowa zamiast dwóch — cały dom razem z płytą.
- Jeden harmonogram — płyta jest pierwszym etapem domu we wspólnym planie. Nie ma scenariusza „płyta gotowa od marca, ekipa od maja”.
- Jeden kierownik budowy — odpowiedzialność za płytę i konstrukcję domu jest po jednej stronie.
- Stała cena obejmuje płytę — w jednej kwocie, czarno na białym.
Wykonujemy cztery typy płyt: klasyczną, ciepłą, grzewczą i pasywną. Pod dom z pompą ciepła i ogrzewaniem podłogowym domyślnym wyborem jest płyta grzewcza (z fabrycznie zatopioną pętlą wodną — bez wylewki, bez czekania) lub ciepła płyta (XPS 200-300 mm, U ≤ 0,20 W/(m²·K)). Pod dom pasywny lub niskoenergetyczny — płyta pasywna (XPS 300-500 mm, U ≤ 0,15).
Pełny opis typów i specyfikacji technicznej: Płyty fundamentowe — strona główna usługi. Szczegóły o samym zbrojeniu: Zbrojenie płyty fundamentowej.
Standardy techniczne, których trzymamy się
Konkretne wartości, którymi się posługujemy w wycenach. Konstruktor i kierownik budowy mogą je modyfikować w obie strony zależnie od projektu — to jest baseline.
WT 2021 — wymagania izolacyjności cieplnej (Warunki Techniczne 2021):
- Podłoga na gruncie w pomieszczeniach ogrzewanych ≥ 16°C: U ≤ 0,30 W/(m²·K) wymagane. Nasze ciepłe płyty osiągają U = 0,15-0,20, pasywne 0,12-0,15.
- Ściany zewnętrzne: U ≤ 0,20 W/(m²·K). Realizujemy z izolacją styropianową lub wełnianą 18-22 cm w zależności od projektu.
- Dach / stropodach: U ≤ 0,15 W/(m²·K). Wełna mineralna 25-35 cm między i pod krokwiami.
- Okna i drzwi balkonowe: U ≤ 0,9 W/(m²·K) dla nowych budynków od 2021. Standard: profil 6-komorowy, pakiet 3-szybowy z ciepłą ramką, montaż w warstwie ciepłej.
Płyta fundamentowa:
- Beton: klasa wytrzymałości C25/30, klasa ekspozycji XC2, klasa wodoszczelności W8, klasa konsystencji S3-S4 dla podawania pompą.
- Stal zbrojeniowa: klasy A-IIIN w gatunku B500SP (granica plastyczności 500 MPa, klasa ciągliwości C wg Eurokodu 2). Średnice ⌀10-⌀16 mm w domu jednorodzinnym, układ dwukierunkowy, dwie siatki (górna + dolna), otulina min. 50 mm.
- Izolacja: XPS (polistyren ekstrudowany), λ ≤ 0,036 W/(m·K), grubość 200-500 mm wg typu płyty.
Konstrukcja domu:
- Strop monolityczny lub gęstożebrowy (Teriva, Porotherm) — wybór wg projektu konstruktora.
- Więźba drewniana z drewna konstrukcyjnego klasy C24, impregnowana ognio- i biochronnie.
- Pompa ciepła powietrze-woda z COP ≥ 4,0 dla parametru 35°C — domyślny wybór pod ogrzewanie podłogowe.
- Wentylacja mechaniczna z odzyskiem ciepła (rekuperacja) o sprawności ≥ 75% — gdy w projekcie.
Wszystkie parametry ujmujemy w umowie i w dokumentacji powykonawczej — wraz z atestami materiałów i protokołami z każdego etapu odbioru.
Co wpływa na koszt domu pod klucz
Nie podajemy stawki „od X zł/m²”. Powód: stała cena z umowy bierze się z konkretnego scope, a scope zależy od kilku zmiennych, które trzeba znać przed wyceną.
Projekt i metraż. Dom 100 m² parterowy z prostą bryłą kosztuje inaczej niż dom 200 m² z dwoma kondygnacjami, garażem w bryle i tarasem nad częścią użytkową. Liczba narożników, wykuszy, lukarn — każdy detal ma cenę.
Standard wykończenia. Panele laminowane vs gres lappato. Tynk silikonowy vs klinkier na całej elewacji. Kuchnia „w stanie do zabudowy” vs kuchnia z meblami na wymiar. Standard ujmujemy w umowie pozycja po pozycji.
Pompa ciepła i instalacje. Pompa ciepła powietrze-woda jest droższa niż gazowy kocioł kondensacyjny, ale tańsza w eksploatacji i pasuje pod programy dotacyjne (Czyste Powietrze, Mój Prąd dla fotowoltaiki towarzyszącej). Klient decyduje po konsultacji.
Działka i grunt. Działka, na której wystarczy podsypka piaskowa, kosztuje inaczej niż działka, gdzie trzeba wymienić 60 cm gruntu, dołożyć drenaż obwodowy lub zbudować mur oporowy. Stała cena ujmuje to, co wynika z badań geotechnicznych.
Termin sezonowy. Lato i wczesna jesień to szczyt sezonu wykonawczego. Zima wymaga dodatkowych zabiegów (osłony, podgrzewanie wody zarobowej do betonu) — co też trafia do wyceny.
Wycena to konkretna kwota za konkretny zakres prac. Czarno na białym, podpisana stała cena z umowy.
Województwa, w których obecnie działamy
Domy pod klucz budujemy regularnie w trzech sąsiadujących województwach. Większe kontrakty obsługujemy w całej Polsce — Marcin dojeżdża osobiście do większych projektów.
Województwo opolskie:
- Domy pod klucz — Opolskie — voivodship hub: Opole, Krapkowice, Brzeg, Nysa, Kędzierzyn-Koźle, Strzelce Opolskie i powiaty sąsiednie.
- Domy pod klucz Opole — strona dedykowana aglomeracji opolskiej.
Województwo dolnośląskie:
- Domy pod klucz — Dolny Śląsk — voivodship hub: Wrocław, Lubin, Legnica, Głogów, Wałbrzych, Świdnica, Jelenia Góra i powiaty sąsiednie.
- Domy pod klucz Wrocław — strona dedykowana aglomeracji wrocławskiej.
Województwo wielkopolskie:
- Domy pod klucz — Wielkopolska — voivodship hub: Poznań, Kalisz, Konin, Piła i powiaty wielkopolskie.
- Domy pod klucz Poznań — strona dedykowana aglomeracji poznańskiej.
Cała Polska: dla większych kontraktów dojeżdżamy poza Dolny Śląsk, Opolskie i Wielkopolskę — szczególnie projekty pakietowe (np. dwa domy bliźniacze, mała deweloperka 4-6 budynków). Zapraszamy do zapytania.
Twoja działka w innym województwie? Zostaw numer — sprawdzimy →
Najczęstsze pytania
Ile trwa budowa domu pod klucz? Typowo 8-12 miesięcy roboczych od podpisania umowy do przekazania kluczy dla domu 140 m². Mniejszy parterowy dom 100 m² z prostą bryłą — bliżej 8 miesięcy. Dom 200 m² z dwoma kondygnacjami, garażem w bryle, rozbudowaną elewacją — bliżej 12 miesięcy, czasem więcej. Termin zapisujemy w umowie etapami, z konkretnymi datami zakończenia SSO, SSZ, instalacji i wykończenia. Z karą za zwłokę po naszej stronie.
Pod klucz czy stan deweloperski — co wybrać? Stan deweloperski kończy się ścianami z gładziami, podłożem pod podłogi i podłączeniami pod biały montaż — bez pompy ciepła, bez paneli, bez kuchni. Klient sam organizuje podłogi, malowanie, kuchnię, biały montaż, czasem instalacje grzewcze. Pod klucz idzie aż do wnoszenia mebli. Wybór: jeśli masz kontakty wykonawcze i chcesz oszczędzić na wykończeniu — stan deweloperski. Jeśli chcesz wprowadzić się tego samego dnia, w którym dostajesz klucze — pod klucz.
Kto przygotowuje projekt? Pracujemy w dwóch wariantach. Wariant 1: klient ma już projekt (katalogowy z biura projektowego lub indywidualny od architekta). Wtedy nasz konstruktor adaptuje fundament do badań geotechnicznych Twojej działki — to standardowy etap. Wariant 2: klient nie ma projektu. Wtedy projekt powstaje u nas od zera — architekt rysuje funkcję i bryłę, konstruktor liczy płytę i konstrukcję, projektant instalacji rozkłada elektrykę i hydraulikę. Wariant 2 trwa dłużej (3-5 miesięcy projektu zanim wjedzie ekipa), ale daje pełną kontrolę nad każdym detalem.
Jakie pozwolenia są potrzebne? Dla domu jednorodzinnego do 70 m² zabudowy — zgłoszenie zamiast pozwolenia (od 2022 r. uproszczona procedura). Dla domów większych — pozwolenie na budowę od starosty / prezydenta miasta. Formalnym inwestorem jest właściciel działki (Ty), my dostarczamy pełną dokumentację techniczną i pomagamy w skompletowaniu wniosku. Po pozwoleniu — zgłoszenie rozpoczęcia robót do PINB, dziennik budowy, kierownik budowy z uprawnieniami (po naszej stronie).
Jaką dajecie gwarancję? Gwarancję pisemną zapisaną w umowie. Typowo: 5 lat na konstrukcję (płyta, ściany, strop, więźba), 3 lata na elewację i obudowę dachu, 2 lata na instalacje (elektryka, hydraulika, CO, wentylacja), 1 rok na elementy wykończeniowe (tynki, podłogi, biały montaż). Zakres szczegółowy ustalamy w umowie. Dodatkowo OC działalności — polisę okazujemy przed podpisaniem umowy.
A co z finansowaniem? Pracujecie z kredytem hipotecznym? Tak. Większość naszych klientów płaci za dom z kredytu hipotecznego — to standard. W praktyce: bank wypłaca transze (typowo 4-6 transz) po odbiorach etapowych potwierdzonych przez rzeczoznawcę banku. My wystawiamy faktury etapowe zgodne z harmonogramem umowy, klient/rzeczoznawca odbiera etap, bank wypłaca transzę. Rzeczoznawca potrzebuje dokumentacji etapowej — dostaje ją od nas bez dodatkowych pytań. Z bankami współpracowaliśmy już — żaden się nie wykrzaczył.
Jakie materiały — silikat, beton komórkowy, ceramika? Murowane czy szkielet? Zależy od projektu i preferencji klienta. Silikat — masywny, dobry akustycznie, popularny pod nowe budynki energooszczędne (cienka ściana + grube ocieplenie). Beton komórkowy (Ytong, Solbet) — lekki, łatwy w obróbce, izolacyjny sam w sobie. Ceramika poryzowana (Porotherm, Ytong Multipor) — kompromis. Szkielet drewniany — szybciej, lżej dla fundamentów, popularny w domach pasywnych. Wszystkie warianty robimy. Powiemy uczciwie po analizie projektu i, który materiał najlepiej pasuje do Twojego domu i budżetu.
